Lào Cai: Vốn đầu tư phát triển 7 tháng tăng 15,31% so với cùng kỳ
CTTĐT - Trong tháng 7/2025, vốn đầu tư thực hiện trên địa bàn tỉnh Lào Cai tăng so với cùng kỳ do vốn Kế hoạch tăng, cùng với việc lãnh đạo các đơn vị, các địa phương tập trung tháo gỡ khó khăn trong công tác giải phóng mặt bằng, đẩy nhanh tiến độ các dự án trọng điểm triển khai tại địa phương.
Vốn đầu tư thực hiện thuộc nguồn vốn ngân sách nhà nước do địa phương quản lý tháng 7 năm 2025 dự ước đạt 997,26 tỷ đồng, so với tháng trước tăng 3,13% (tương đương tăng 30,29 tỷ đồng), so với cùng kỳ năm trước tăng 15,31% (tương đương tăng 132,43 tỷ đồng). Trong đó, nguồn vốn cân đối ngân sách địa phương ước đạt 493,74 tỷ đồng, so với tháng trước tăng 3,11% (tương đương tăng 14,88 tỷ đồng), so với cùng kỳ năm trước tăng 12,09% (tương đương tăng 53,27 tỷ đồng); vốn ngân sách hỗ trợ đầu tư theo mục tiêu đạt 421,07 tỷ đồng, so với tháng trước tăng 2,5% (tương đương tăng 10,29 tỷ đồng), so với cùng kỳ năm trước tăng 19,04% (tương đương tăng 67,34 tỷ đồng); vốn khác đạt 64,15 tỷ đồng so với tháng trước tăng 6,69% (tương đương tăng 4,021 tỷ đồng), so với cùng kỳ tăng 32,03% (tương đương tăng 15,56 tỷ đồng);…
Vốn đầu tư thực hiện tháng 7 tăng so với cùng kỳ là do vốn Kế hoạch tăng, cùng với việc lãnh đạo các đơn vị, các địa phương tập trung tháo gỡ khó khăn trong công tác giải phóng mặt bằng, đẩy nhanh tiến độ các dự án trọng điểm như: Dự án đường sắt Lào Cai - Hà Nội - Hải Phòng; Xây dựng cầu biên giới qua sông Hồng khu vực Bát Xát và hạ tầng kết nối; Dự án cảng hàng không Sa Pa; Dự án nâng cấp cao tốc Nội Bài - Lào Cai lên 4 làn tiêu chuẩn; Dự án đường dây 500 kv Lào Cai - Vĩnh Yên (cũ); Dự án đường nối Quốc lộ 70, Quốc lộ 32C, Quốc lộ 37 với cao tốc Nội Bài - Lào Cai; Dự án Nút giao IC13 cao tốc Nội Bài - Lào Cai; Dự án đầu tư xây dựng công trình đường nối Mường La (Sơn La), Than Uyên, Tân Uyên (Lai Châu), Mù Cang Chải, Văn Chấn, Văn Yên (Yên Bái cũ) với đường cao tốc Nội Bài - Lào Cai. Các dự án này đi vào hoạt động sẽ tăng cường năng lực kết nối với các trung tâm kinh tế lớn, cảng biển và sân bay, giúp nâng cao năng lực sản xuất, tạo thuận lợi cho thương mại, du lịch, dịch vụ, qua đó hiện thực hóa, cụ thể hóa Quy hoạch tỉnh thời kỳ 2021-2030, tầm nhìn đến 2050 đã được Thủ tướng Chính phủ phê duyệt.

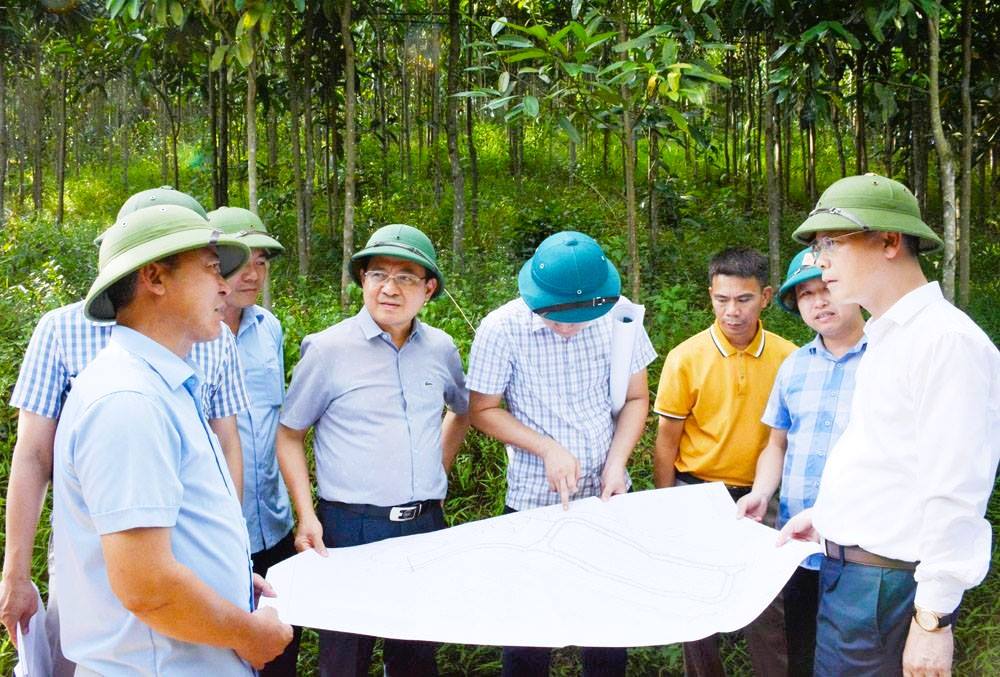

Phó Chủ tịch UBND tỉnh Nguyễn Thành Sinh kiểm tra công tác giải phóng mặt bằng Dự án đường sắt Lào Cai - Hà Nội - Hải Phòng (đoạn qua tỉnh Lào Cai)
Dự ước 7 tháng năm 2025, tổng nguồn vốn đầu tư thực hiện thuộc nguồn vốn ngân sách nhà nước do địa phương quản lý ước đạt 5.247,7 tỷ đồng, đạt 40,34% kế hoạch, so với cùng kỳ năm trước tăng 11,38% (+536,38 tỷ đồng). Trong đó: Nguồn vốn cân đối ngân sách tỉnh ước đạt 2.601,66 tỷ đồng, đạt 31,75% kế hoạch, so với cùng kỳ năm trước tăng 9,64% (+228,71 tỷ đồng); Vốn ngân sách hỗ trợ đầu tư theo mục tiêu ước đạt 2.158 tỷ đồng, đạt 49,73% kế hoạch, so với cùng kỳ năm trước tăng 8,61% (+171,03 tỷ đồng); Vốn nước ngoài (ODA) đạt 51,99 tỷ đồng, chỉ đạt 16,03% kế hoạch, so với cùng kỳ năm trước giảm 16,54% (-10,3 tỷ đồng); Vốn xổ số kiến thiết đạt 54,05 tỷ đồng, đạt 69,15% kế hoạch, so với cùng kỳ năm trước tăng 15,34% (+7,19 tỷ đồng); Vốn khác đạt 381,98 tỷ đồng, vượt mục tiêu kế hoạch đề ra, so với cùng kỳ năm trước tăng 57,7% (tương ứng tăng 139,76 tỷ đồng), do tăng từ nguồn bội chi ngân sách địa phương bổ sung.
Về tiến độ giải ngân các nguồn vốn thuộc khu vực Nhà nước qua hệ thống TABMIS của Kho bạc Nhà nước từ đầu năm đến hết ngày 30/7/2025 đạt 3.597,1 tỷ đồng, đạt 51,3% kế hoạch vốn đã được phân bổ. Trong đó nguồn vốn trong nước do trung ương và địa phương quản lý lần lượt đạt 31,25% và 51,72%. Vốn chương trình mục tiêu quốc gia đạt 37,89%;... Như vậy, tỷ lệ giải ngân vốn đầu tư công 7 tháng đầu năm 2025 còn thấp do vốn sử dụng đất, vốn nước ngoài chưa hoàn thiện các thủ tục thanh toán./.
